京王電鉄(笹塚〜仙川高架工事) 2025年7月
2025年7月の工事の様子です。

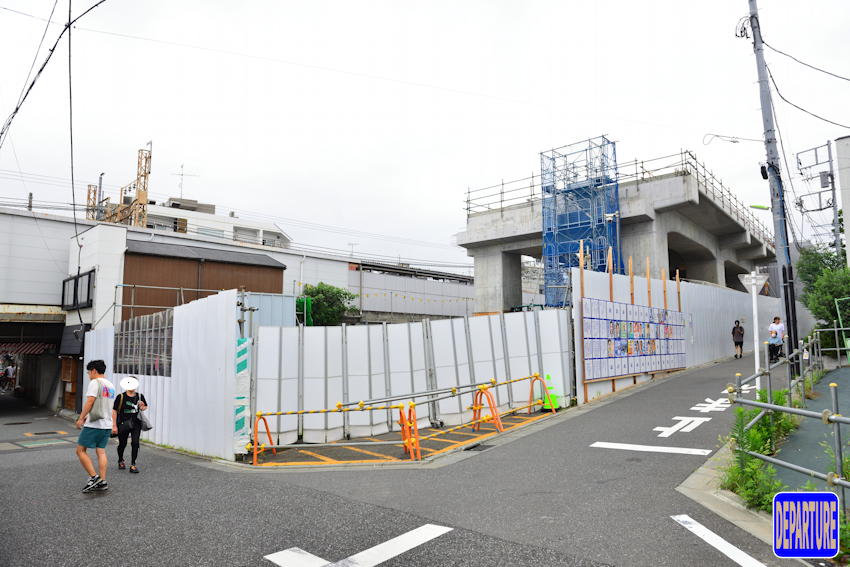

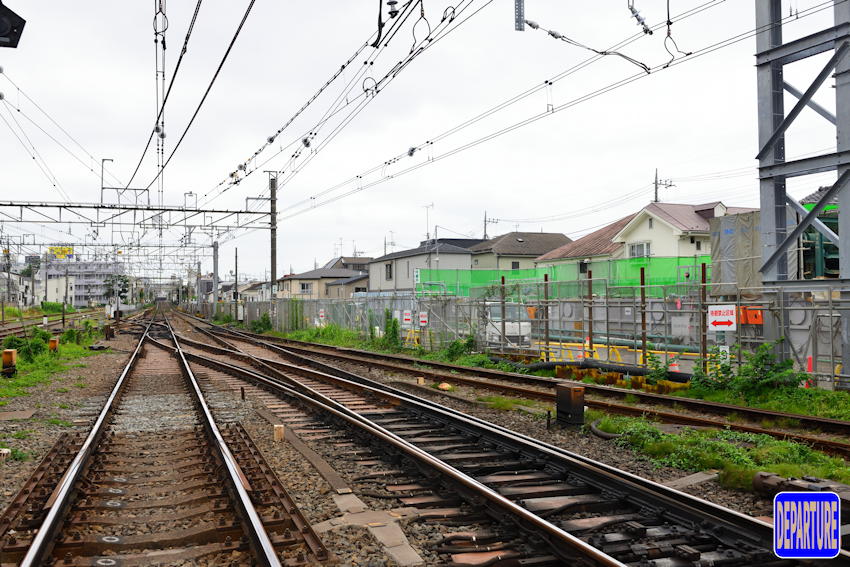

今月の仙川高架開始部分。

仮高架橋がオフセットされているのが判ります。

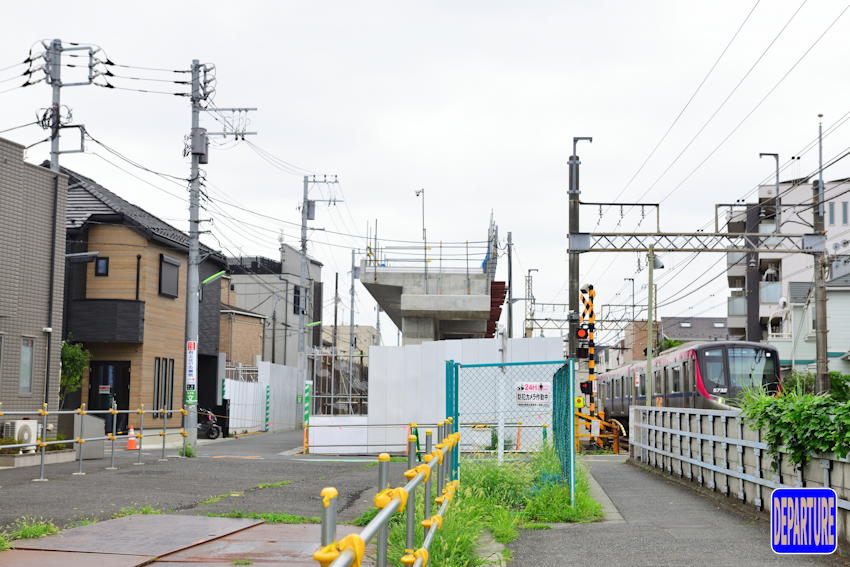

千歳烏山6号踏切を超えるところ。奥が仙川駅。

千歳烏山3号踏切周辺です。この辺の用地は確保されていますが今も橋桁は建っていません。

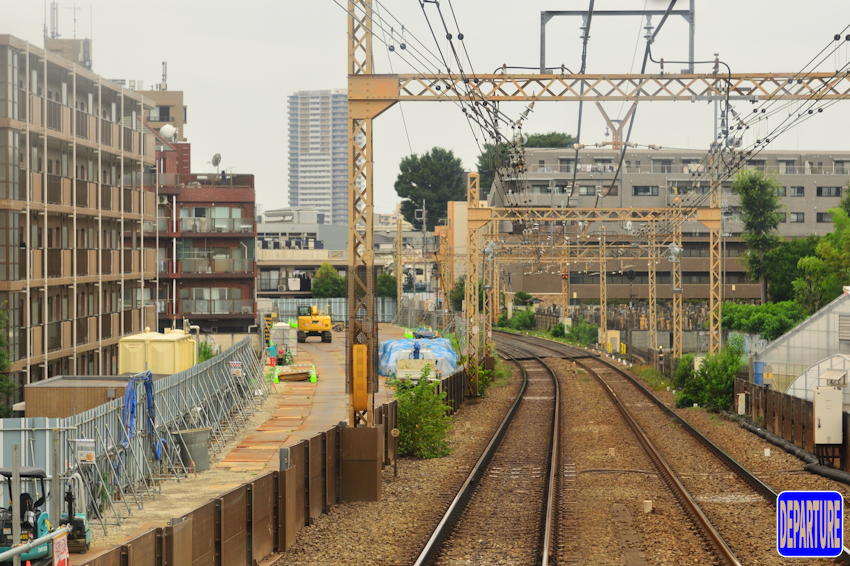

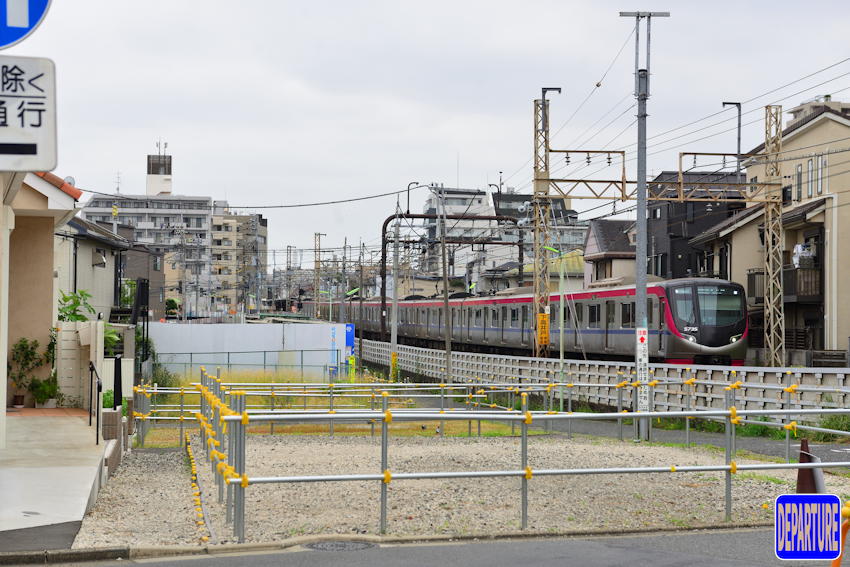

千歳烏山駅停車中の電車内より仙川方をみたもの。駅周辺は下り高架が一部形になっています。

千歳烏山駅のホームはよく見ると緩い坂にありホーム上も波打っているのですね。

駅舎の工事は特に行われていない模様。

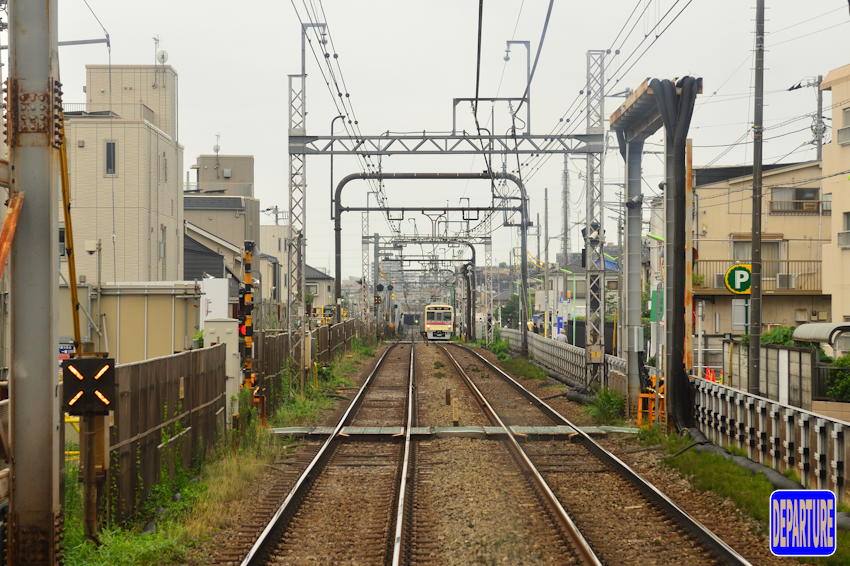

少し芦花公園方面へ移動し千歳烏山駅全体を。

芦花公園-千歳烏山間。先月からの大きな見た目の進歩はない様です。

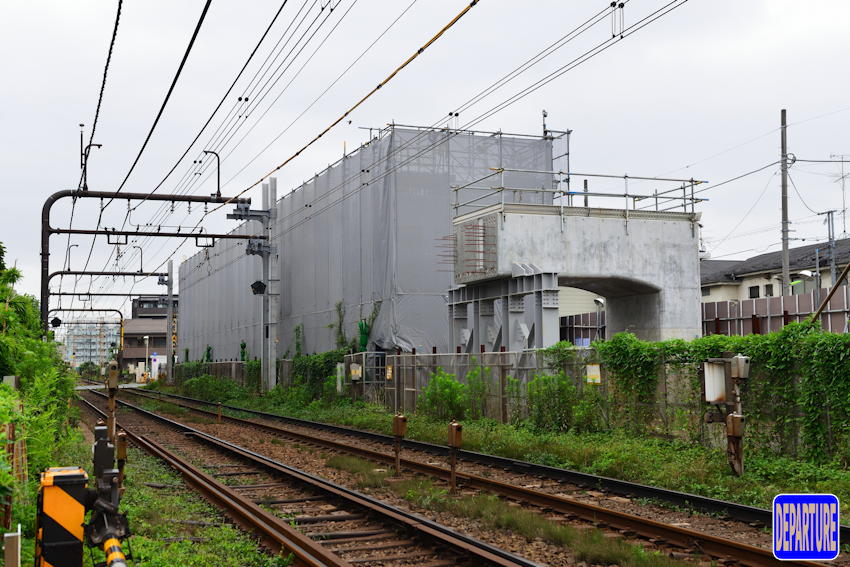

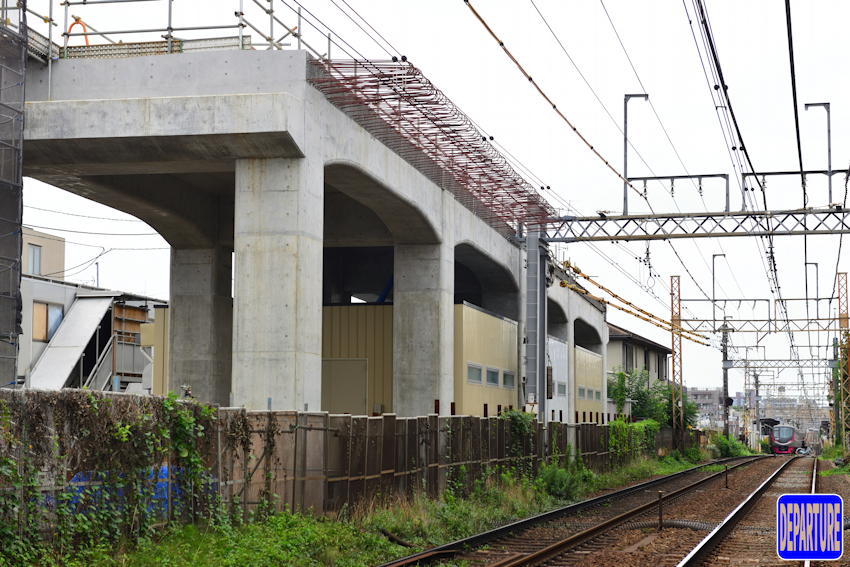

芦花公園駅近くでは高架橋を製作中。

芦花公園駅を通過する電車内より同駅構内を撮影。下りホーム横に迫り出す
感じで高架橋の一部が出ています。

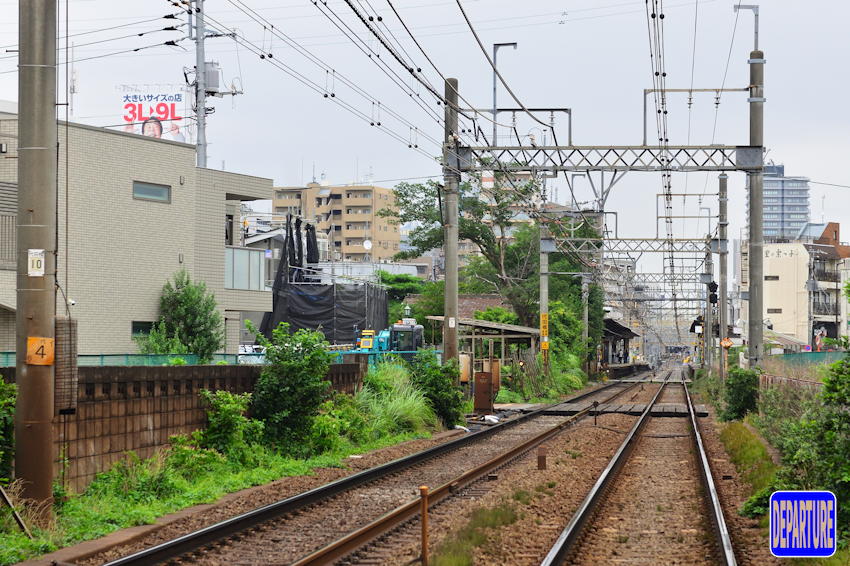

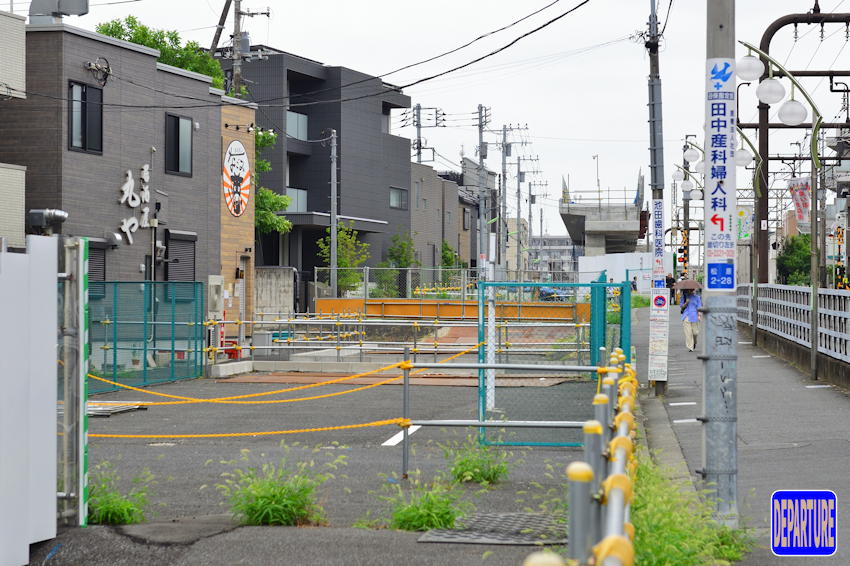

すっかり綺麗になった八幡山駅からの留置線跡ですが

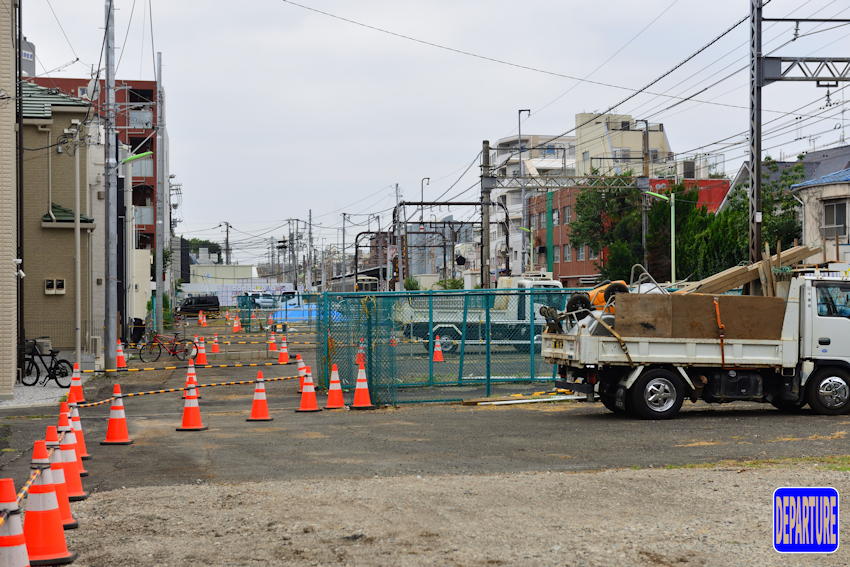

問題はその先に残る多くの建物の用地買収問題でしょうか。

このアングルは先月も撮影しましたが変化はなさそうです。

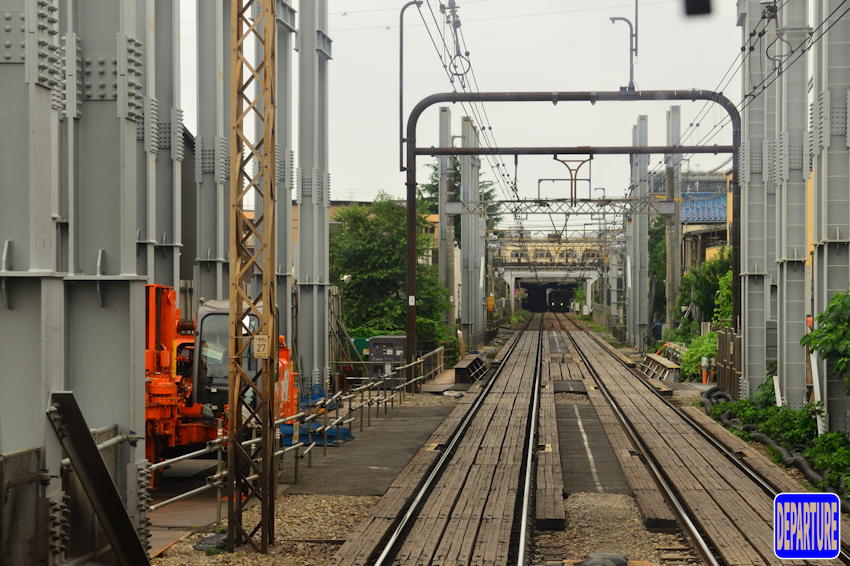

八幡山方面を見ています。遠くに見えるモーターカーの所から線路が伸びてきます。

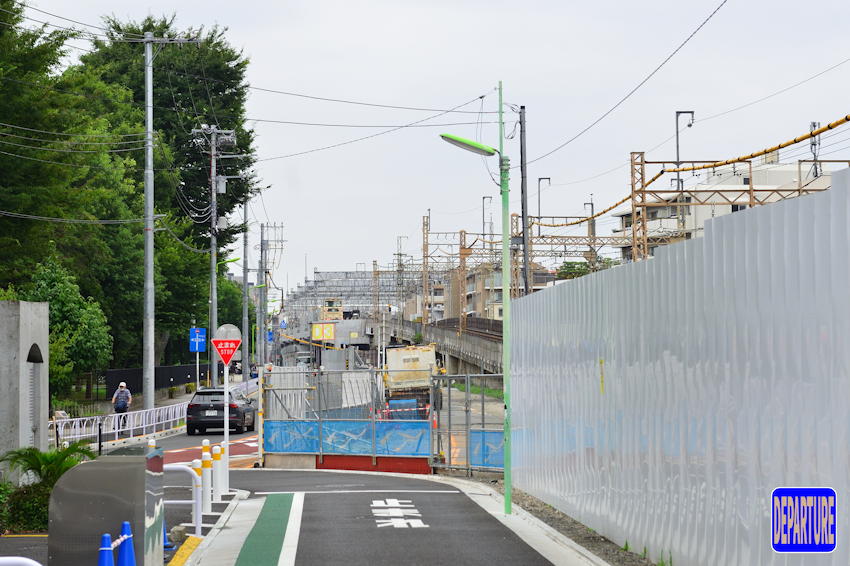

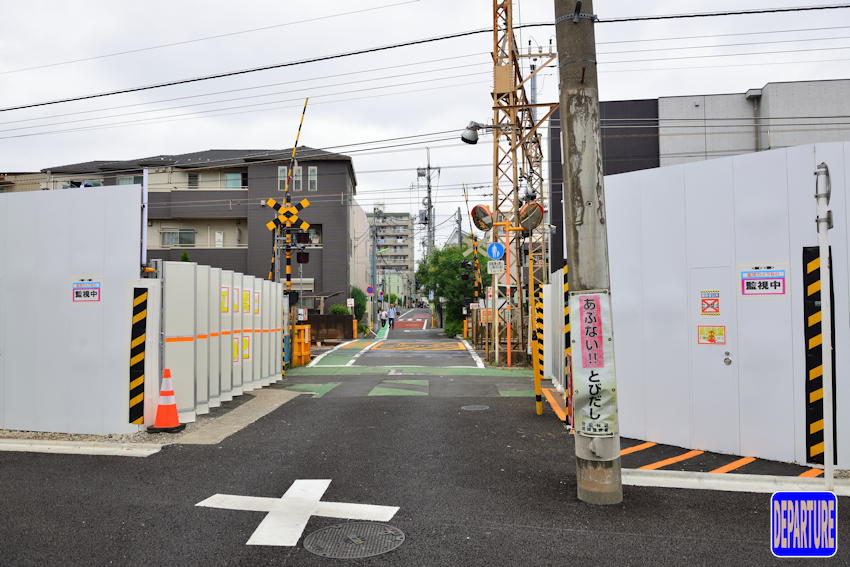

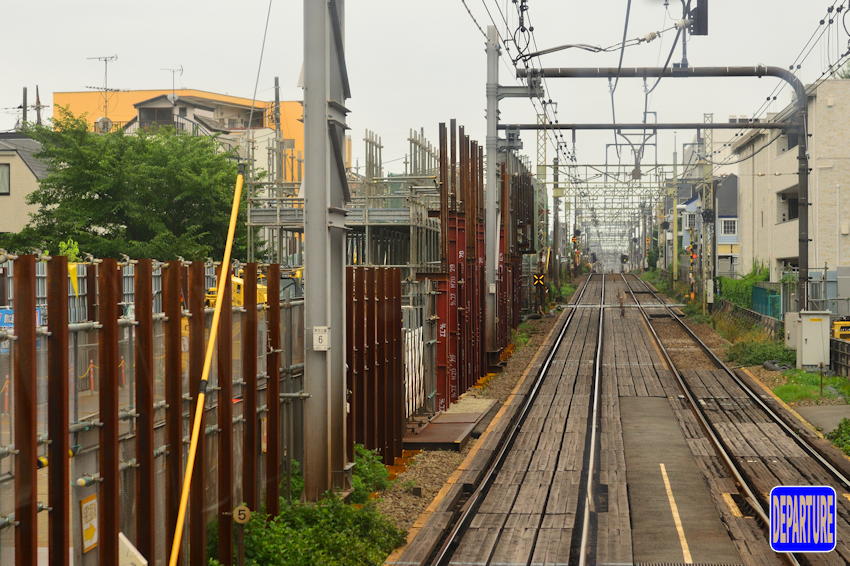

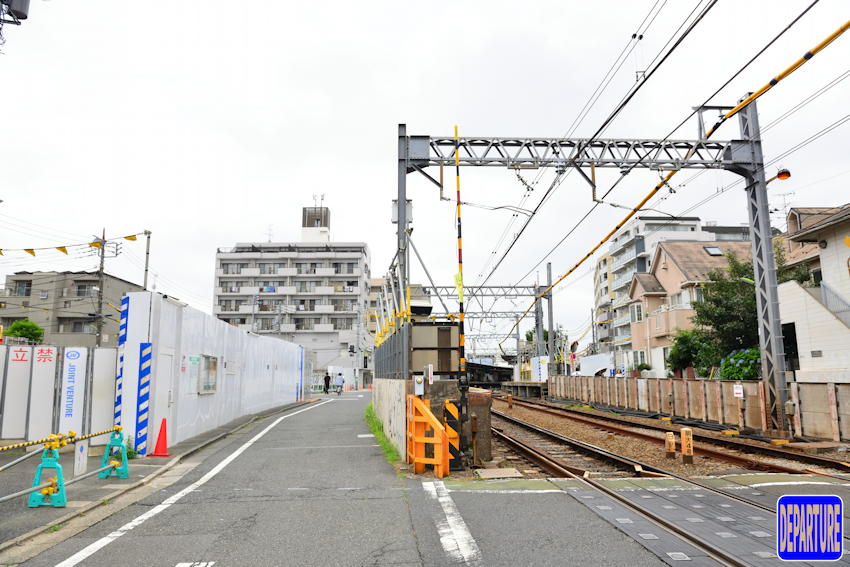

八幡山と上北沢間にある唯一の踏切も両サイドを白いフェンスに囲われ圧迫感があります。

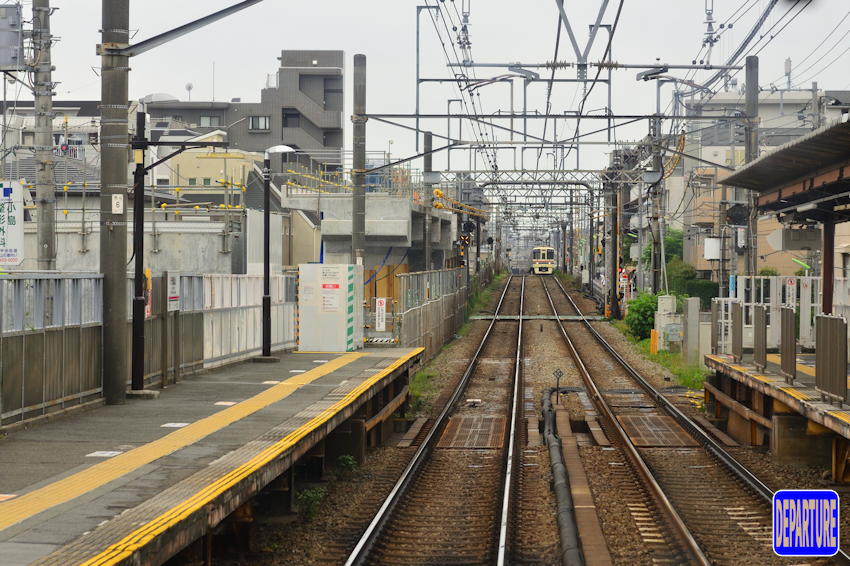

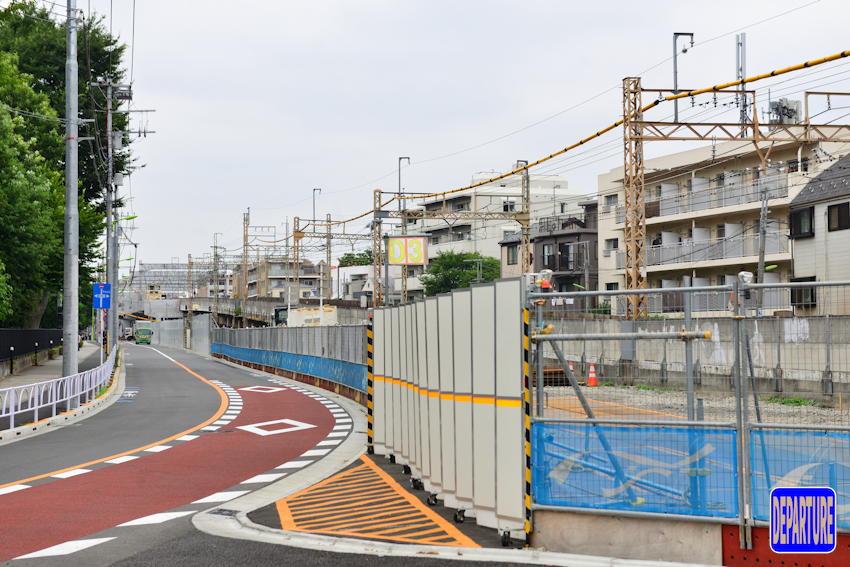

上北沢駅への入り口がある為、仮道路はL字を描いて線路脇へと続いていますが
駅入り口部の移設が終了するとこの線路脇道路も歩けなくなってしまいます。

以前は他の工区より工事が遅れていると感じた上北沢駅周辺ですが
ここ近年はかなりペースアップしてきたと感じます。昭和信用金庫を始め多くの建物が
高架線上にありましたが一気に立ち退き工事が進んでいる様に感じます。

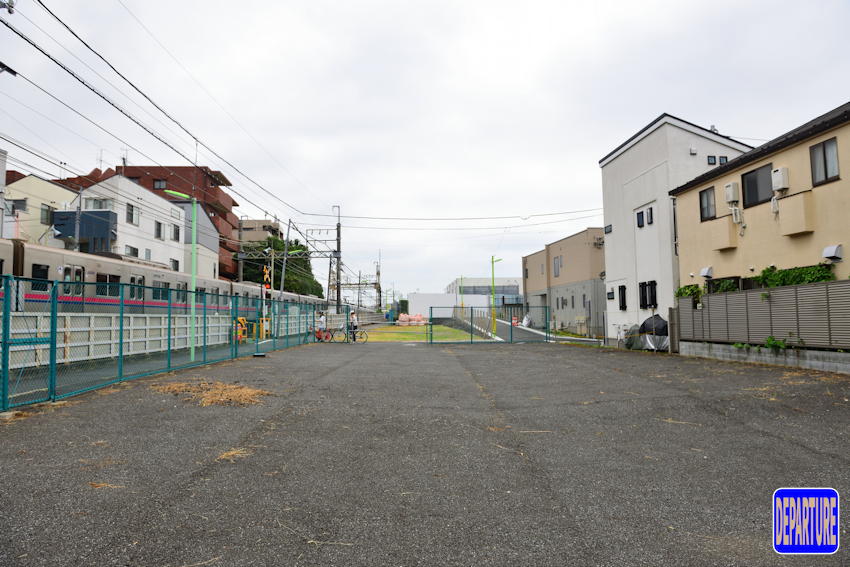

上北沢-桜上水間は現在仮の歩道を整備していると思われます。

この人が住んでいるのかどう判らないアパートはどうなっているのでしょうか。
この建物が邪魔をしており工事が進んでいないのは明らかです。

そのアパート部から反対方向、桜上水方を見たもの。
変電所は高架下へそのまま納まるでしょうから踏切から先の歩道もいづれ歩けなくなりますね。

上北沢変電所。右の道路は今は歩けますがいづれ通行出来なくなります。
高架橋は変電所に被る形で建設されるのでしょうか。

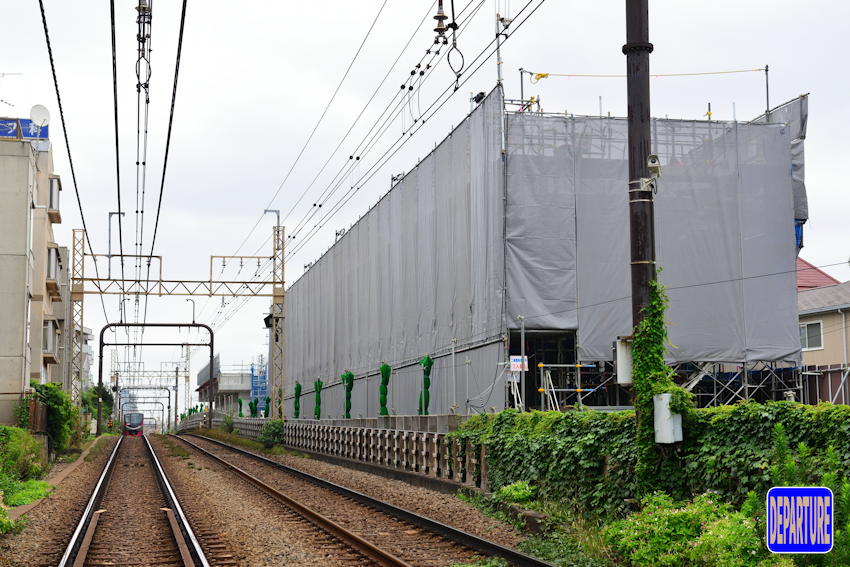

この高架部の末端部分も変化はしていない様です。

かなり永い間この状態で工事が止まっています。無論放置したくてしている訳では
ないでしょうが駅方向、上北沢方向もどちらかの工事がある程度進めば再出発でしょう。

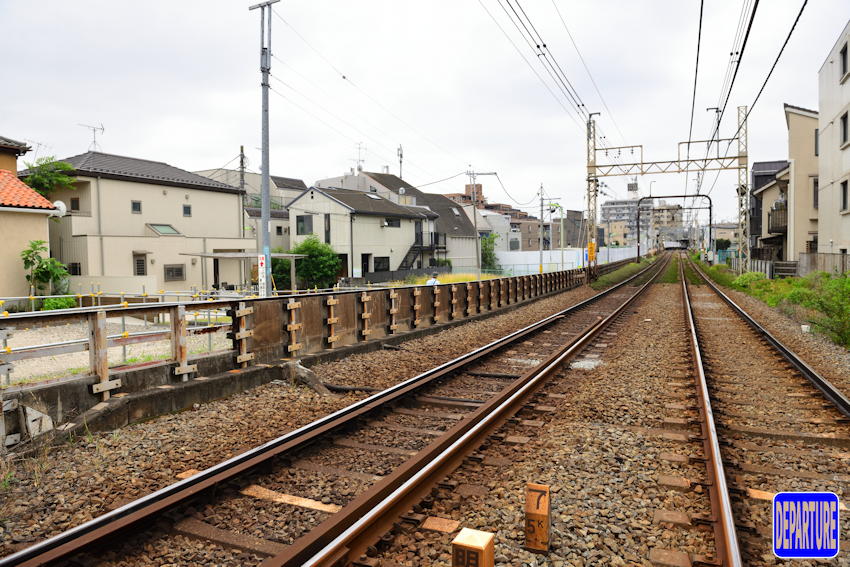

桜上水駅横の走る長い踏切より下高井戸方面を見ています。
画面右手が高架スペースになります。

かつて円形形のドーム車庫があった東方の留置線も高架になるのでしょうか。

駅間に大抵1軒は粘りっこく住み着いている人がいます。
桜上水-下高井戸間のこちらの民家も今だに・・・・です。

下高井戸駅近くに今も営業を続ける時間貸し駐車場。
立ち退き云々より立ち退く必要が無いスペースということなのだろうか。

下高井戸駅を明大前側からみたもの。

この辺もそろそろ高架橋が建つのかと思っているが仮道路が見えていないか・・・。

明大前3号踏切より下高井戸方を。この辺りも仮道路がまだの様。

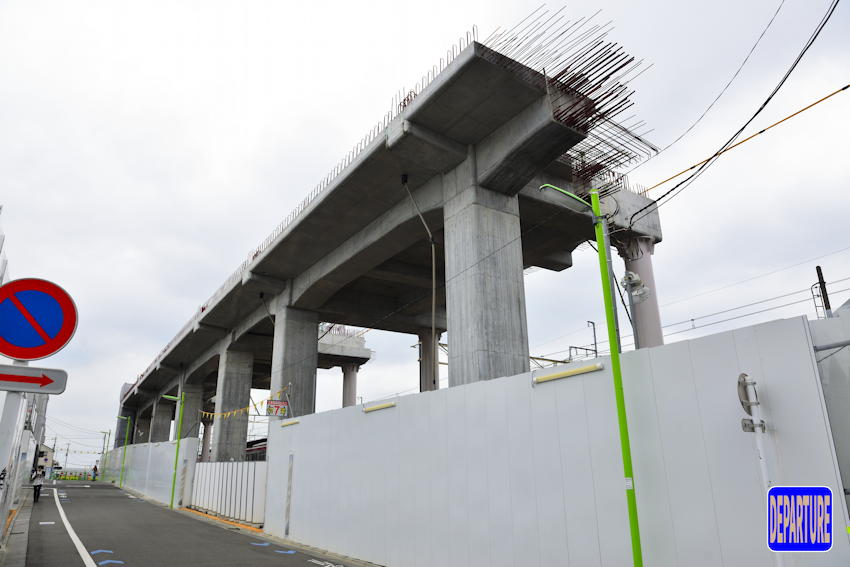

同踏切から反対方向の明大前側を見ると数ヶ月前に出来た橋桁が建っている。

こちらは仮道路がきちんと整備されていますね。

高架用地はあるが線路脇の道の仮道路となる工事はまだ始まっていない。

明大前2号踏切から先は再び仮道路が整備されていない為に高架橋もここまで。

一部の縁石をみて仮道路の位置は判りますが架線柱等も移動するのでまだ先になりそう。

井の頭線との交差部分より下高井戸方を撮影したもの。正面の建物はまだ飲食店が営業中。

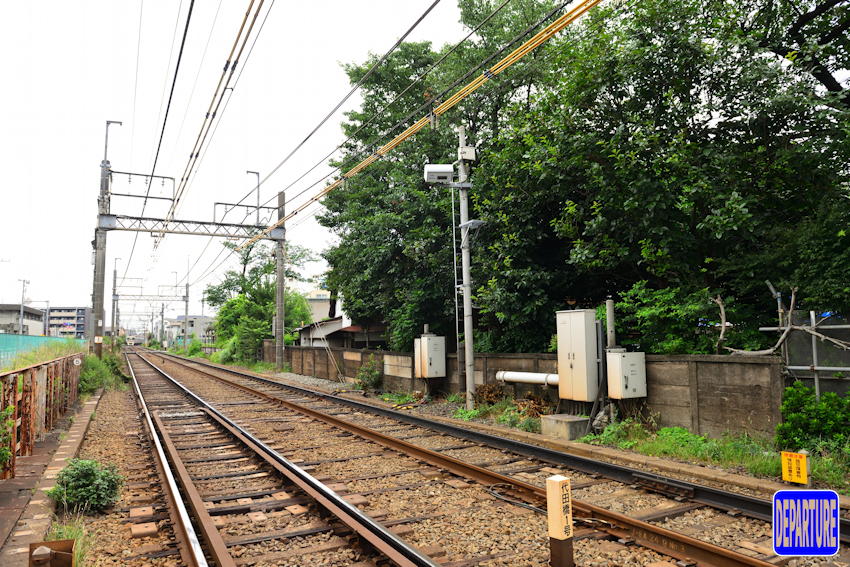

旧教習所前から撮影したもの。ここも暫くこの状態のまま止まっている。

代田橋8号踏切より現在の地上明大前駅と将来高架駅が来る位置が比較できます。

明大前-代田橋間にもめんどうな家が一軒のこっている様です。

代田橋7号踏切より明大前をみたもの。5000系電車が下りホームに停車中。
立ち退かない民家のすぐ横にまで高架橋が迫ってきています。

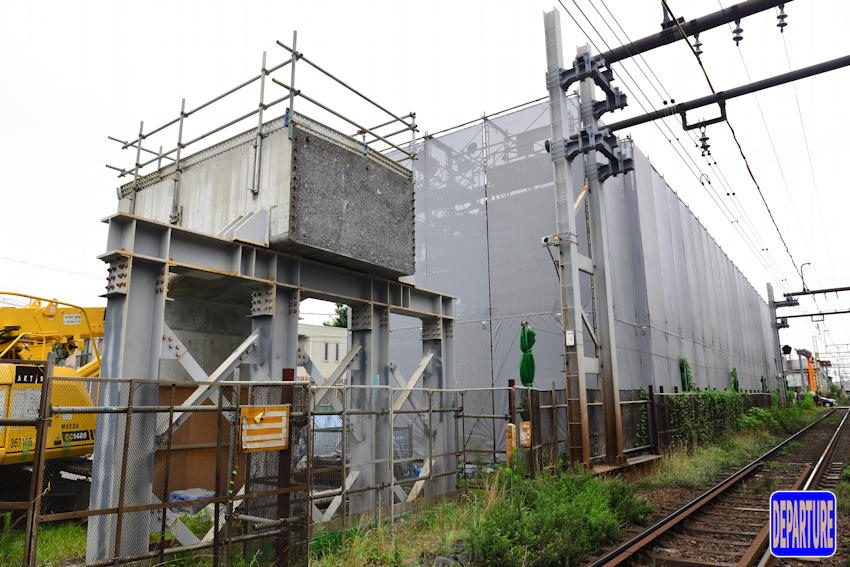

代田橋7号と6号(井の頭通り)の間の橋桁です。

井の頭通りから代田橋方面をみたもの。アパートは完全に高架線ルート上ですね。

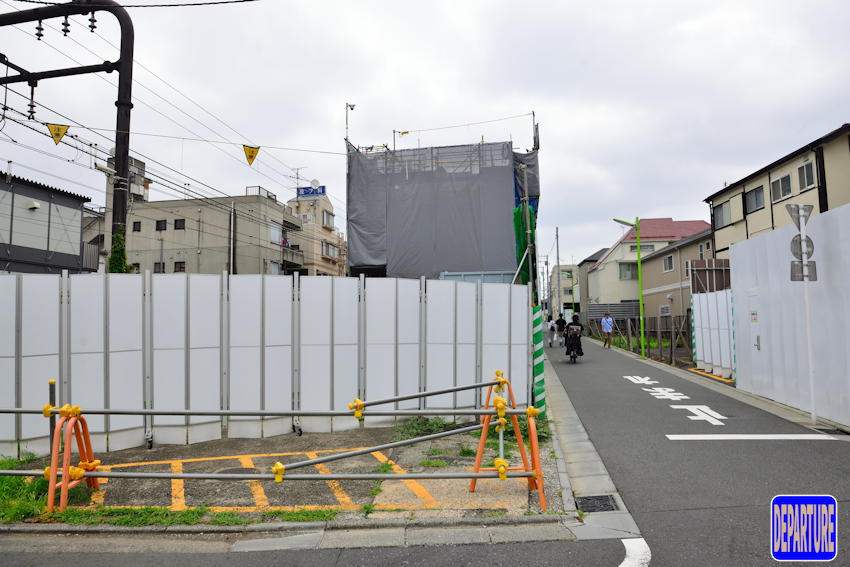

新聞にも取り上げられた橋桁第一号はその後大きな変貌を遂げないで今に至ります。

高架線上にあると書いたアパートはよく見ればロープで囲われており既に解体待ちの様です。

代田橋-明大前間の線路移設工事もいよいよ本格的になってきた感じがします。

この草木が全てなくなるのは何時になるのだろうか。

墓地の一部移転を記した張り紙が出されていました。この中を京王線の
仮上り線が走ることになります。

駅前には小さな商店もありましたが閉店ラッシュになっています。
